其实声测管进行注浆的方法很简单,大致分为以下两种情况:

1、将声测管改为注浆管来使用时,在声测管底部侧边每间隔4cm左右打一个孔,对称打两排,每排3个即可。然后在顶管进行车丝,以便能与注浆机相连接。

2、声测管检测完了以后将它填满,用细软管并在底部加一节一米左右的钢管,深入声测管内,另一端连接注浆机,进行灌注即可。

声测管都无需处理,但是若是遇到桩基承载力不够的时候,不过这种情况极为少见。

建议你可以看看缺陷桩后压浆处理的相关内容。

桩基声测管是现在桥梁建设必不可少的声波检测管。

桩基声测管的常见规格是50、54、57。

桩基声测管的常见长度是6米,底部连接注浆器。再开始注浆之前,检查好了以后。

二、管理措施

1、在项目部成立后注浆施工管理小组。

2、挑选技术过硬,经验丰富的施工班组,作业工人不少于5人。

3、编写专项施工方案。

2.2施工机械及工具准备

1、灌浆泵一台(压力大于10Mpa);

2、灰浆搅拌机一台(不要搅浆太慢,与灌浆泵协调);

3、600L带搅拌装置的储浆筒;

4、20和40目滤网(过滤浆液用);

5、止浆阀3只:堵头3只;磁性表座2只;

6、高压灌浆胶管一条(起施工方便作用,长度满足施工即可);

7、高压灌浆胶管与灌浆管的连接件3只(起方便装卸作用);

三、后注浆施工措施

根据设计文件要求,抗压桩AZH2、AZH3采用桩端后注浆,抗压抗拔桩BZH1、BZH2、BZH3采用桩侧测后注浆。

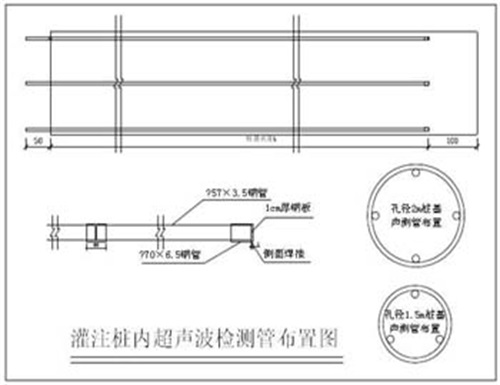

3.1主要材料   1、水泥:采用42.5级的普通硅酸盐水泥。  2、水灰比:根据土的饱和度确定:饱和土为0.45-0.65;非饱和土为0.7-0.9;松散碎石土、沙砾、卵石为0.5-0.6;粗粒土取较小值。  3、注浆管:考虑用超声波检查砼质量的声测管作为压浆管(3根)。 注浆管是利用声测管做为注浆管,桩侧注浆管在桩顶下8m每间隔9m开Φ6~8mm孔,开孔部位用胶布緾裹。


终止注浆压力:  终止注浆压力根据土层情况确定:对风化岩,非饱和性粘土及粉土,注浆压力宜为3~10MPa。

利用声测管代替注浆管,声测管用Φ57×3.5钢管制作。1)注浆管制作:  桩端注浆时,在声测管底部四个方向钻四排Φ6~8mm注浆孔,在桩顶部以下8m每隔9m沿钢管四个方向钻四排Φ6~8mm注浆孔,用密封胶布緾裹好,在橡胶皮两端用铁丝扎牢。2)注浆管安装:  注浆管接长采用套接法,套接头的方向应向下。注浆管连接好以后应用8#铁丝按每两米一道与钢筋笼主筋捆绑在一起,三根管应成正三角形布置。  注浆管安装时底部应与钢筋笼平齐(钢筋笼下到桩底),上部应高出砼超灌层100mm。口部用塑料套封口。起吊时应防止变形、断裂,钢筋笼安装完成后,并用塑料套密封。

3、清水开塞  在桩基混凝土浇筑完2~3天,用清水开塞,开塞压力为0.6~1.0MPa,压水量一般控制在0.6m3左右,水能不断注入,同时压力也能稳住说明己开塞成功。  4、注浆 1)浆液制备  本工程桩基持力层为微风化泥岩和中风化泥岩,水灰比宜按0.5~0.6,取较小值0.5。浆液用搅拌桶制备,300千克水配600千克水泥。并加入适量减水剂。水泥浆要充分搅拌,从搅拌机倒出的水泥浆必须经过过滤。水泥浆供应不得中途停顿。  2)注浆  开动注浆机,打开连通阀。压浆应低档慢压。低档慢压既能有效防止压力突然增大无法压浆的情况,也能防止浆液顺着桩身上窜或从其他的地方冒出,随着压浆量的增加。注浆流量不宜超过75L/min。  注浆作业起始时间:压浆在超声波检测结束且混凝土强度达到设计强度75%以上是进行压浆,不迟于成桩30d后。  注浆作业与成孔作业点的距离不宜小于8-10m;  3)终止注浆条件  满足下列条件之一时可以终止注浆:a、注浆总量和注浆压力达到设计要求;b、注浆量达到设计量的75%;c、注浆量达到设计量的75%,且桩顶或地面出现明显上抬。  5、记录内容应包含注浆桩号、时间、注浆量、压力参数等内容。

四、质量保证措施

1、安装注浆管前应清除管内杂物;注浆头须插入桩底;注浆管下到位后,应在管内注满清水,再用管帽封闭。

2、注浆前应对注浆泵、灰浆搅拌机和注浆管线进行检查,使其处于完好状态。

3、为了保证水泥浆的质量,必须采取计量投料,严禁使用过期或受潮的水泥。

4、浆液的水灰比在注浆过程中应从大逐渐变小,开始先注入300-500L水灰比1:0.7左右的稀浆,以保证注浆效果。

5、注浆必须连续进行,如果因故中断应立即处理,尽快恢复注浆,以保证注浆质量。

6、注浆时要做好注浆压力,注浆量、注浆时间及其异常情况的记录工作。

7、注浆时按设计要求控制好注浆量和注浆压力,并综合考虑两者的关系以确定结束注浆的依据。

8、注浆顺序采用先周边桩后中间桩,中间成片的桩注浆时采用呈梅花状间隔注浆的顺序。注浆作业与成孔作业点的距离不宜小于8-10m。

9、成桩后实施高压注浆尚有一段时间。相信大家现在对声测管怎么注浆已经比较清楚了。
